廊坊传媒网讯(记者 王洋洋)今年以来,市住建局紧扣民生需求与城市发展规划,以提升城市品质、改善民生福祉为出发点和落脚点,扎实推进道路改造、管网升级、公共设施优化等重点工程,城市基础设施建设不断取得新突破,城市品质进一步提升。
提起城市建设的变化,老百姓感受最多的就是道路。今年,我市持续发力,不断完善城市路网结构。新建新开路(金源道—北环路)、金源道(新华路—新开路)、汇源道(永兴路—银河路)、市区烈士陵园南侧市政道路(今荣光路)4项市政道路,累计通车总里程达3.6公里;完成中通路(廊万路—大皮营引渠)道路提升改造任务,累计改造长度5.5公里。同时,多项重点道路工程建设有序推进。截至目前,市医院(迁建)配套路网及排水工程,道路配套的地下排水管网基本建成,道路上部结构等待土地手续完善后组织实施,累计完成总工程量的12.32%。市第三十一小学周边配套道路工程,累计完成总工程量的33%。

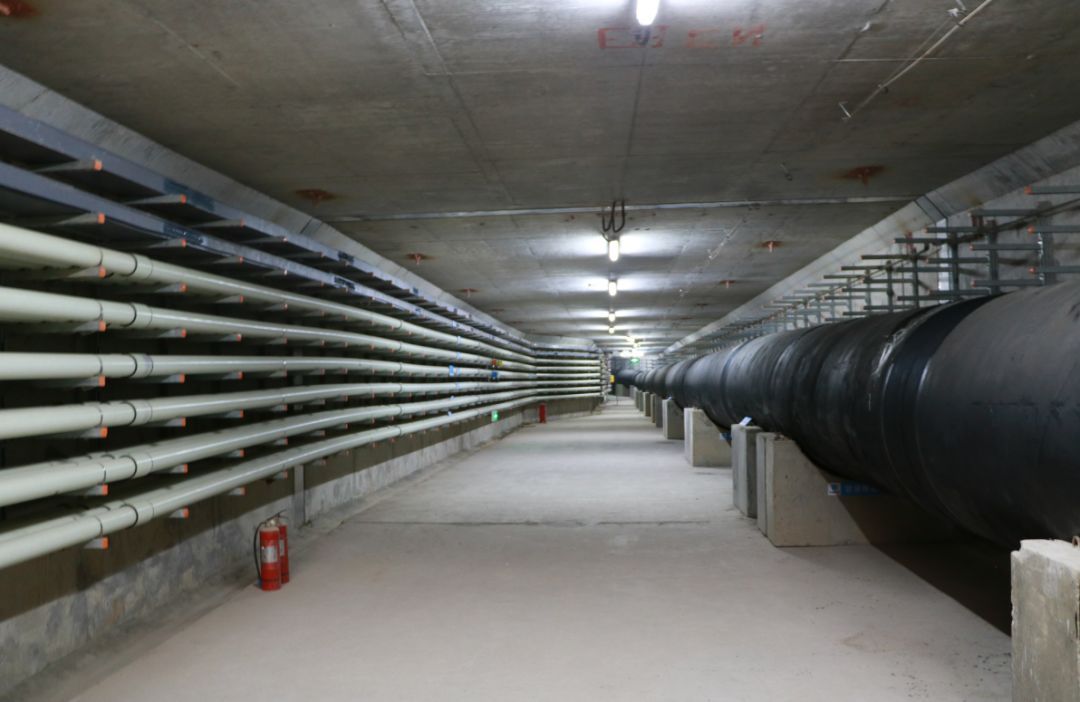

补齐城市基础设施短板,提升城市应对极端天气的能力。今年,我市持续推进排水防涝设施建设。目前,北环路及永兴路排水管网工程已完成工程招标工作;排水管网系统更新改造工程已取得施工许可证,正在进行施工准备;市区老旧管网更新改造工程已完成康福道、富华路、新春路、春阳路等11条路段的改造任务,正在进行开平街、万方街施工,已完成总体工程量的40%;病态管网检测与修复工程累计完成修复3150米,已完成总工程量的70%。
此外,其他基础设施建设全面推进。廊坊热电厂二期、环城供热主管网及市区供热支线管网项目稳步推进。其中,廊坊热电厂二期3号机组完成总工程量的51%,4号机组完成总工程量的46%;3号冷却塔淋水构件吊装完成40%,4号冷却塔主水槽浇筑完成50%,烟囱施工升降机拆除完成,正在进行内筒施工工作;脱硫、化水、输煤等附属设施正在有序施工。环城供热主管网建设已取得项目核准批复,市区供热支线管网项目沟槽开挖已完成总工程量的27%,管道焊接已完成总工程量的19%。廊坊东站(现廊坊北站)综合交通枢纽工程进展顺利,完成三期共10.7亿元的专项债申请工作,已完成部分路段施工,累计完成总工程量的40%。
据悉,下一步,市住建局将持续加大工作力度,全力推进基础设施建设。在重点工程和重点工作方面,根据市政府工作安排,积极推进市医院(迁建)配套路网及排水工程、市区老旧管网更新改造工程、病态管网检测与修复工程施工建设。在工程建设方面,全力推进排水更新系统改造工程等新建工程开工建设,积极调度续建工程,加快收尾工程进度,早日完成建设目标。在手续办理方面,落实项目责任制,定计划、定措施、定时限、定责任人,高标准、高效能推进永兴路(北环路—诚源道)道路工程、平安大道(西环路—安禾路)道路工程、北环路(大皮营引渠—银河路)道路改造工程及廊坊市北外环雨水泵站工程项目前期手续办理工作,确保各项目按照时间节点要求如期开工。
