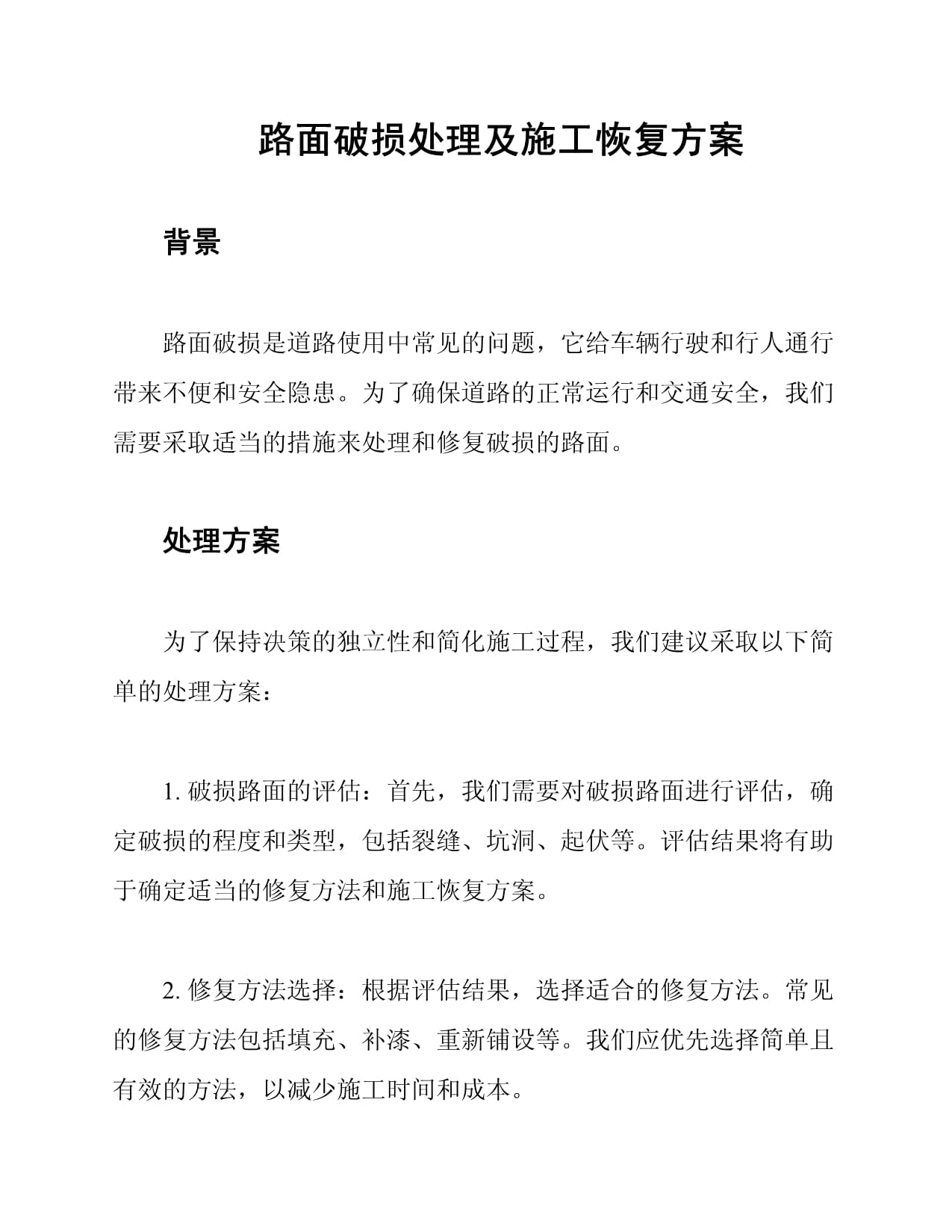

(1)在计划、布置生产中,必须同时把安全生产工作贯彻具体环节中去,特别要做好有针对性的安全技术交底,遇到安全生产矛盾时,生产必须服从安全。教育工人正确使用劳保用品。
为了优质的完成该路面的修复工作,我司将选派有类似工程施工管理经验和施工现场经验的人员组成修复的管理机构。附现场管理机构:
WB29位置挖取机头采取高压注浆,打钢板桩支护,开挖支护宽度为2.5m,长14m,开挖过程中,由于钢板桩两侧因抽水过多造成周边路基下沉。路基下沉部分采取破除路面重新施工,具体施工步骤如下:
1、场地:由于施工场地在城市干道上,施工运输车辆多、作业人员流动大、场地狭窄。所以要切实做好交通疏导、现场安全和文明施工工作。施工前做好各种宣传和教育工作,施工中加强对安全施工的监控力度,减小对周边环境的影响。
2、施工配合:该处路面修复工作在市政道路上施工,需要有关单位的配合和支持,并做好安全围蔽工作。
我方已根据施工合同的有关规定完成了南头镇升辉南路至同乐路污水管道工程WB29顶管接收井附近顶管机头挖取后的路面修复专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
4、管沟回填和路面的恢复,完全按照国家有关规定和标准执行,保证施工质量。施工完毕后,按国家有关规定进行自检,自检合格后报请工程师进行验收。
坚决贯彻执行国家颁布的“一标” “五规范”等标准、法规,搞好施工现场的安全防护和文明施工工作,强化安全生产管理,确保全体施工人员的身体健康和生命安全,为工程建成一流的优质产品达到优质,高效,低耗,安全的目标。本公司从上到下,从内到外,为各层管理人员各施工班组,按照国家、省市、地的有关安全条例、条款、制定了详细有效的安全措施,细则如下:
(2)负责管理施工现场的环境,安全以及一切防护设施和生产设备的安全检查工作。
(1)认真遵守安全规程和有关安全生产制度,根据本班组的人员,技术等各方面的情况,合理安排工作,对工人在生产安全负责。
2、中间开挖部分先用有石粉分层回填、分层压实,高度同现状水泥混凝土路面一致。
(2)严格执行合同规范和监理程序,做到前道工序未经检查认可,后道工序不施工。施工过程中,严格按施工质量检查验收标准进行检测。
(3)严格按施工组织设计中明确的施工顺序、施工方法,施工工艺和保证质量的措施组织实施,确保水泥混凝土面板修复质量。
1、管沟回填前,首先对回填段进行地形、剖面的测量复核,并把测量资料报送工程师复检。其次对测量后的沟槽进行基础面的清理,然后报工程师进行回填前的验收,验收合格后方可回填。
2、管沟回填时,对填筑段选派有经验的工程技术人员在现场回填中进行监督并密切配合工程师监督人员的工作。
3、在管沟回填和路面恢复施工过程中,工程师检查后,对不合格的部位,彻底按工程师的指示进行返工、修理和补强。
本工程为南头镇升辉南路至同乐路污水管道工程,在WB32~WB29顶管管道从WB32顶管工作井向WB29顶管接收井的顶进过程中,在距离WB29顶管工作井尚有10多米顶管未顶完,顶管机头发生故障,致使顶管机头滞留在该处。最终经过业主、监理、设计、施工单位的协商,采取9m拉森Ⅲ型钢板桩进行支护,22号米乐m6官网槽钢作横梁,起横撑作用,高压注浆,明开挖取出机头。由于该位置地下管线复杂,地质为粉质砂层,开挖过程中对于钢板桩两侧路面因抽水过多,造成周围路面的路基部分下沉。
(4)听从专职安全员的指导,有权拒绝违章指令。教育工人坚守岗位,做好上下班的交接工作。
