非开挖顶管施工水泥管过路是一种在不破坏路面的前提下,将水泥管穿越道路的施工技术,常用于铺设供水、排水等地下管线。具体介绍如下:
- 地质勘察:利用物探与钻探结合,明确施工路段地下土质、米乐股份有限公司水位及管线分布,避免顶进过程中遇到障碍物。
- 手续办理:确保顶管路径、深度、管径符合城市规划,取得《道路挖掘许可证》等相关手续。
- 方案制定:根据勘察数据,结合管径、顶进距离及地质条件,匹配设备型号,并通过BIM建模模拟顶进路径,预控轴线偏差。同时,与交管部门协调,制定交通疏导方案。
- 泥水平衡顶管:适用于软土、高水位等复杂地层,可通过控制泥水舱压力减少地面沉降。

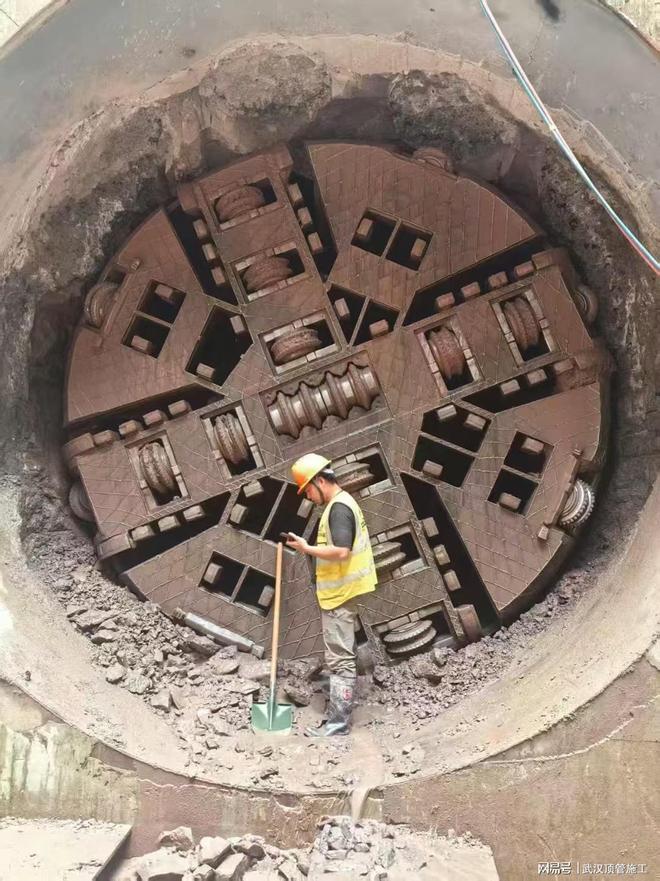

- 顶进与纠偏:利用激光导向和PLC控制系统,实时反馈轴线偏差,自动调整液压纠偏油缸。顶进速度通常控制在20-30mm/min。
- 泥浆管理:采用膨润土触变泥浆,经24小时发酵后通过管道外壁注浆孔同步注入,形成泥浆套以减阻和控制沉降。
- 管节连接:管节预制采用C50高强度混凝土,内嵌波纹钢骨架,现场连接使用柔性橡胶圈+钢套环,确保接口无渗漏。
- 地面沉降监测:布设自动化监测点,每顶进一定距离采集一次数据,结合顶力、泥浆压力等参数动态调整施工参数,通常将路面沉降控制在10mm以内。
- 完工验收:管道铺设完成后,进行全段闭水试验和轴线复测,注水压力≥设计压力1.5倍,30分钟压降≤10%,高程误差≤±50mm,轴线mm,两项指标达标后方可交付。
特别声明:以上内容(如有图片或视频亦包括在内)为自媒体平台“网易号”用户上传并发布,本平台仅提供信息存储服务。
武汉大学越挖越离谱了,武大的中华文明西来说竟成学术成果了!
为“赚快钱”被骗到缅北电诈园,亲历者讲述:18层大楼只有一个出口,一天工作16个小时,4个月被打了五六十棍
被收39%高关税 瑞士联邦主席:特朗普在最后通线岁男孩哭诉被冤枉跳楼坠亡 物业及3个孩子被判赔60万
被收39%高关税 瑞士联邦主席:特朗普在最后通线岁男孩哭诉被冤枉跳楼坠亡 物业及3个孩子被判赔60万
努比亚Z80 Ultra浮出水面:1.5K无孔屏再升级,远摄续航双突破
苹果超薄新机iPhone 17 Air电池外观曝光,厚度仅2.49毫米!
小米16 Ultra影像配置曝光:连续光变+1英寸主摄,或下放至Pro版
《编码物候》展览开幕 北京时代美术馆以科学艺术解读数字与生物交织的宇宙节律
Copyright © 2025 米乐股份有限公司 版权所有 备案号:冀ICP备2023008453号-1
